Daikin FBA50A2VEB [15/28] Монтаж

Daikin FBA50A2VEB [15/28] Монтаж
6 Монтаж
Справочное руководство для монтажника
15
FBA35~140A2VEB9 + FBA35~71A2VEB9 + ADEA35~125A2VEB
Кондиционеры типа «сплит-система»
4P550955-2A – 2019.08

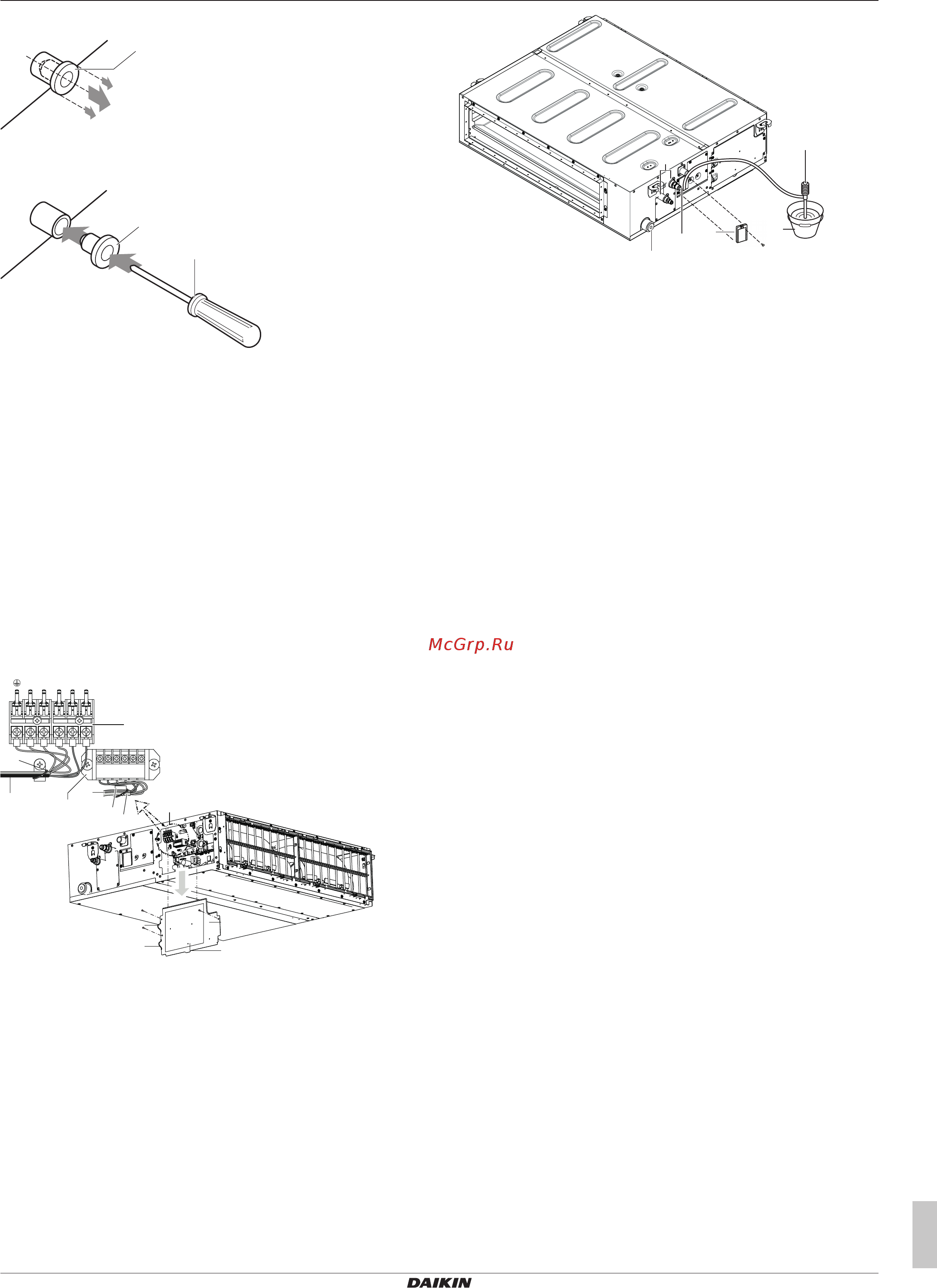

НЕ раскачивайте заглушку вверх-вниз.
a
Вставьте заглушку.
Установив заглушку, нажмите на нее крестовой отверткой.
a
b
a Сливная пробка
b Крестовая отвертка
Проверка на протечки
Порядок выполнения проверки зависит от того, завершена ли
прокладка электропроводки. Если прокладка электропроводки
еще не завершена, то нужно временно подключить к блоку
пользовательский интерфейс и электропитание.
Если прокладка электропроводки еще не завершена
1 Временно подсоедините электропроводку.
2 Снимите крышку распределительной коробки (a).
3 Подайте однофазное напряжение питания (50 Гц, 230 В) на
контакты № 1 и 2 клеммной колодки, соответствующие
электропитанию и заземлению.
4 Установите крышку распределительной коробки (a) на
место.
g
h
j
k
f
i
f
L N1 2 3
P1 P2 F1 F2 T1 T2
a
d
b
c
e
a Крышка распределительной коробки
b Порт для подключения проводов управления
c Порт для подключения кабеля силового
электропитания
d Схема электропроводки
e Распределительная коробка
f Пластмассовый хомут
g Проводка интерфейса пользователя
h Клеммы для подключения проводов управления
i Провод электропитания
j Клеммы для подключения силового питания
k Провода управления, соединяющие блоки
5 Включите электропитание.
6 Запустите блок в режиме охлаждения (см. параграф
«8.3Порядок выполнения пробного запуска» [421]).
7 Постепенно заливая примерно 1литр воды через отверстие
для выпуска воздуха, выполните проверку на протечки.
c
e
f
8
d
b
a
a Впуск воды
b Переносной насос
c Крышка отверстия для заливки воды
d Емкость с водой (для заливки через отверстие)
e Сливное отверстие для техобслуживания
f Трубопровод хладагента
8 Отключите электропитание.
9 Отсоедините электропроводку.
10 Снимите крышку блока управления.
11 Отсоедините подачу электропитания и заземление.
12 Установите крышку блока управления на место.
Если прокладка электропроводки завершена...
1 Запустите блок в режиме охлаждения (см. параграф
«8.3Порядок выполнения пробного запуска» [421]).
2 Постепенно заливая примерно 1литр воды через отверстие
для выпуска воздуха, выполните проверку на протечки (см.
параграф «Если прокладка электропроводки еще не
завершена» [415])..
6.3 Соединение труб трубопровода
хладагента
6.3.1 Подсоединение трубопроводов
хладагента
Приступая к подсоединению трубопроводов хладагента
Убедитесь в том, что установка наружного и внутренних блоков
выполнена полностью.
Типовая последовательность действий
Подсоединение трубопроводов хладагента предусматривает:
Соединение трубопроводов хладагента с наружным блоком
Соединение трубопроводов хладагента с внутренним блоком
Изоляцию трубопроводов хладагента
Соблюдайте указания по выполнению следующих работ:
Изгибание труб
Развальцовка концов труб
Пайка
Применение запорных клапанов
